Métodos de Planeamento

Planear é transformar um objetivo numa sequência de trabalho com prazos e responsáveis. Para isso usam-se alguns métodos clássicos que respondem a perguntas diferentes: o que tem de ser feito (desdobramento do trabalho), em que ordem e quanto tempo (PERT e caminho crítico) e como mostrar o calendário (Gantt).

Como se combinam

Primeiro desdobra-se o trabalho, depois sequenciam-se as atividades, calcula-se o caminho crítico e, por fim, representa-se o plano num Gantt. Cada método usa o resultado do anterior.

MétodoResponde aResultado
Desdobrar o trabalho (WBS/EDT)O que tem de ser entregue?Lista hierárquica de entregáveis e pacotes de trabalho
PERTQuanto tempo demora cada atividade e o projeto?Rede de atividades com durações estimadas
Caminho críticoQue atividades determinam o prazo final?Duração mínima do projeto e folgas
Abordagens probabilísticasCom que probabilidade acaba até certa data?Distribuição de prazos e níveis de confiança (P50, P80)
GanttQuando se faz cada coisa e quem depende de quem?Calendário visual para comunicar e acompanhar

Desdobrar o trabalho (WBS)

A estrutura analítica do trabalho (EDT, ou WBS) parte o projeto em partes cada vez mais pequenas, até chegar a pacotes de trabalho que se consigam estimar, atribuir e controlar. É o ponto de partida do cronograma e do orçamento.

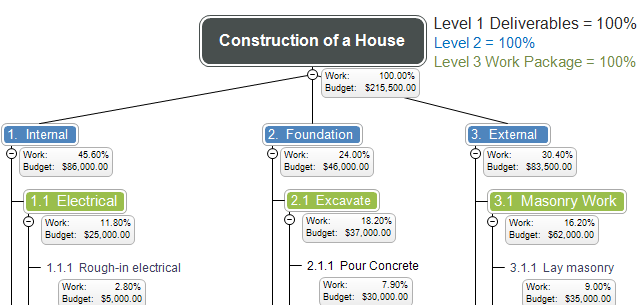

Exemplo de WBS: construção de uma casa, com trabalho e orçamento por nível
Exemplo de WBS: construção de uma casa, com peso do trabalho e orçamento em cada nível
Regra dos 100%
A WBS inclui todo o trabalho do projeto, e apenas esse. Em cada nível, as partes somam 100% do elemento acima. Se falta trabalho na WBS, falta também no prazo e no orçamento.
Planear resultados, não ações
Os nós da WBS descrevem entregáveis (nomes: «Instalação elétrica»), não atividades (verbos: «instalar cabos»). As ações surgem depois, ao detalhar cada pacote.
Nível de detalhe
Decompor até ao ponto em que seja possível estimar, atribuir e medir o progresso. Detalhe a mais gera burocracia; detalhe a menos esconde riscos. Algumas organizações usam uma regra prática, como pacotes entre 8 e 80 horas.
Decomposição
Cada elemento é dividido nos que o compõem, até ao pacote de trabalho. Cada pacote tem um único responsável.

A WBS liga-se aos requisitos (cada requisito deve estar coberto por pelo menos um pacote) e ao orçamento (os custos agregam-se pelos elementos da WBS).

Planeamento PERT

O PERT (Program Evaluation and Review Technique) foi criado em 1958. Analisa as tarefas de um projeto e o tempo necessário para cada uma, de modo a prever o tempo mínimo necessário para executar o projeto. O método irmão, CPM (Critical Path Method), surgiu na mesma altura, e hoje usam-se juntos.

  1. Definir as atividades a partir dos pacotes de trabalho da WBS.
  2. Definir a sequência: que atividade depende de qual (precedentes).
  3. Estimar a duração de cada atividade em três cenários: otimista (O), normal (N) e pessimista (P).
  4. Calcular a duração provável e o caminho crítico da rede.

Duração provável

DP = (O + 4N + P) ÷ 6

Uma média ponderada que dá mais peso ao cenário normal. Exemplo: otimista 4 dias, normal 6 dias, pessimista 14 dias, então DP = (4 + 24 + 14) ÷ 6 = 7 dias. A dispersão (P − O) ÷ 6 = 1,7 dias indica o grau de incerteza da estimativa.

Ao usar três cenários, o PERT obriga a pensar no que pode correr mal, em vez de dar um único número. Quanto maior a diferença entre O e P, maior a incerteza e mais atenção merece a atividade.

Rede PERT com atividades A a P e respetivas durações
Rede PERT: cada seta é uma atividade com a sua duração

Caminho crítico

É a sequência de atividades onde o atraso em qualquer uma delas implica atraso no projeto. Corresponde ao caminho mais longo da rede: a sua duração é a duração mínima do projeto.

Exemplo na rede acima

Somando as durações dos caminhos possíveis desde o início até ao fim:

CaminhoDuraçãoFolga
F → G → J → M → N130 (caminho crítico)
F → H → K → L → N121
F → G → I → P → N103
A → B → C94
D → E → C94

O projeto demora no mínimo 13 unidades de tempo. As atividades F, G, J, M e N não têm folga: qualquer atraso nelas atrasa o projeto. As restantes têm folga: por exemplo, H, K e L podem atrasar 1 unidade sem consequências. Pelo contrário, atrasar mais do que 1 passa a fazer deste caminho o crítico.

O que fazer com ele

  • Para reduzir o tempo de um projeto é necessário reduzir a duração de atividades que estejam no caminho crítico. Encurtar atividades com folga não encurta o projeto.
  • A redução acentuada do tempo de uma atividade pode fazer que ela saia do caminho crítico, porque outro caminho passa a ser o mais longo. No exemplo, se o caminho F-G-J-M-N baixar de 13 para 11, o caminho F-H-K-L-N (12) torna-se o crítico.
  • O caminho crítico pode mudar durante o projeto, por isso deve ser recalculado sempre que há atrasos ou alterações.

As alavancas concretas para encurtar o prazo estão em Execução. Para uma abordagem que protege o prazo com buffers em vez de margens em cada tarefa, ver Critical Chain e Gestão de Folgas.

Abordagens probabilísticas da duração

Uma duração única por atividade (por exemplo, «5 dias») esconde a incerteza. Na realidade, cada atividade tem uma gama de durações possíveis, e o prazo do projeto é também uma gama: a pergunta certa não é «quanto demora?», mas «com que probabilidade acaba até esta data?». As abordagens probabilísticas respondem a isso.

1. Estimativas de três pontos

Em vez de um número, estima-se o cenário otimista (O), o normal (N) e o pessimista (P). Como a duração raramente pode ser muito inferior ao normal, mas pode ser muito superior, a distribuição é assimétrica, com cauda à direita. Duas distribuições usadas com frequência:

  • Triangular: definida por O, N e P. Simples de explicar e de usar.
  • Beta (PERT): mais concentrada em torno do valor normal. A duração esperada é (O + 4N + P) ÷ 6 e o desvio-padrão é aproximadamente (P − O) ÷ 6.

2. PERT com aproximação normal

Ao longo de um caminho, as durações esperadas somam-se e, se as atividades forem independentes, as variâncias também se somam (a variância de cada atividade é o quadrado do seu desvio-padrão). O desvio-padrão do caminho é a raiz quadrada dessa soma. Como o caminho tem várias atividades, a sua duração aproxima-se de uma distribuição normal, o que permite calcular probabilidades.

Exemplo com o caminho crítico (valores hipotéticos)

O caminho F → G → J → M → N tem duração esperada de 13. Admita-se, para as cinco atividades, desvios-padrão de 0,5; 0,2; 0,5; 1,0 e 0,3.

Variância do caminho = 0,25 + 0,04 + 0,25 + 1,00 + 0,09 = 1,63, logo o desvio-padrão é √1,63 ≈ 1,3.

  • Terminar em 13 (o valor esperado): cerca de 50%.
  • Terminar em 14: Z = (14 − 13) ÷ 1,3 ≈ 0,8, ou seja, cerca de 78%.
  • Terminar em 15: Z = (15 − 13) ÷ 1,3 ≈ 1,6, ou seja, cerca de 94%.
  • Para 80% de confiança: 13 + 0,84 × 1,3 ≈ 14,1.

Quem promete o prazo de 13 está a aceitar uma probabilidade de cerca de 50% de falhar.

3. Simulação de Monte Carlo

Em vez de usar fórmulas, simula-se o projeto milhares de vezes. Em cada simulação sorteia-se a duração de cada atividade a partir da sua distribuição, calcula-se a duração total pela rede e guarda-se o resultado. No fim obtém-se a distribuição do prazo do projeto.

  • Percentis: o P50 é a data cumprida em metade das simulações; o P80 é a data cumprida em 80%.
  • Índice de criticidade: percentagem das simulações em que cada atividade está no caminho crítico. Revela as atividades quase críticas que o cálculo determinístico ignora.
  • Mais de um caminho: trata bem a confluência de caminhos, que o PERT simples subestima.

Pode fazer-se numa folha de cálculo com números aleatórios, ou com ferramentas de gestão de risco de projetos.

Limites do PERT simples

  • Considera apenas o caminho crítico. Quando há outros caminhos de duração semelhante, a probabilidade real de cumprir o prazo é menor do que o PERT indica, porque qualquer um deles pode atrasar o projeto.
  • Pressupõe atividades independentes. Se os atrasos têm uma causa comum (o mesmo fornecedor, a mesma equipa), a incerteza real é maior.
  • Depende das estimativas O, N e P. Se o cenário otimista e o pessimista forem pouco realistas, o resultado será enganador, por mais sofisticado que seja o cálculo.

Do nível de confiança à decisão

  • Usar o P50 como meta interna e o P80 como compromisso externo. A diferença entre os dois é a margem de prazo que protege o compromisso.
  • Gerir a margem de forma central: a Critical Chain corta a margem escondida em cada tarefa e agrupa-a em buffers de projeto e de alimentação. É a mesma ideia, aplicada na prática.
  • Visão externa (reference class forecasting): além das estimativas de baixo para cima, comparar com a distribuição de prazos de projetos semelhantes já concluídos. Reduz o otimismo e aproveita os dados do fecho de projetos anteriores.

O mesmo raciocínio aplica-se ao custo: o forecast pode ser apresentado como um intervalo, em vez de um número único.

Gráfico de Gantt

O gráfico de Gantt, associado a Henry Gantt e usado desde o início do século XX, é a representação visual do calendário. Não calcula o caminho crítico por si, mas mostra o resultado desse cálculo de forma fácil de comunicar.

  • As tarefas e sub-tarefas estão listadas na vertical, com o tempo na horizontal.
  • A duração de cada tarefa é representada por uma barra horizontal.
  • As dependências entre tarefas são mostradas como setas.
  • Os marcos (as marcas que representam as fases ou entregas) são identificados por pontos ou por diamantes.

Quando usar: para comunicar o plano ao cliente e à equipa, e para acompanhar o progresso face ao previsto. Limites: perde clareza em projetos com muitas tarefas, e se as dependências não estiverem bem definidas o Gantt apenas mostra datas sem lógica.

Que método usar

  • Projeto pequeno e simples: WBS leve e Gantt chegam.
  • Muitas dependências ou prazo crítico: acrescentar PERT/CPM para saber onde está o risco de prazo.
  • Incerteza elevada nas estimativas: usar três cenários (PERT), simulação de Monte Carlo para obter níveis de confiança, ou Critical Chain.
  • Requisitos que mudam com frequência: planear em ciclos curtos e rever o plano regularmente, ver Gestão da Mudança.

Checklist

  • A WBS cobre todo o trabalho (regra dos 100%) e descreve entregáveis
  • Cada pacote de trabalho tem responsável e estimativa
  • As dependências entre atividades estão registadas
  • Existem estimativas com incerteza (O, N, P) para as atividades de maior risco
  • O caminho crítico está identificado e comunicado à equipa
  • O prazo prometido tem um nível de confiança associado (por exemplo, P80), e não apenas uma data
  • O Gantt é atualizado com o progresso real e as alterações aprovadas

Erros Frequentes

  • Escrever a WBS como lista de tarefas, em vez de entregáveis.
  • Um Gantt feito à mão, com datas mas sem dependências.
  • Usar um único número por atividade, sem incerteza, e prometer o prazo esperado como se fosse certo.
  • Ignorar as atividades com folga pequena, que estão quase no caminho crítico.
  • Não recalcular o plano depois de uma alteração ou atraso.

Referências

PERT, CPM e Gantt são métodos clássicos e as fórmulas são as habituais. Os exemplos numéricos são ilustrativos, e a recomendação de usar P50 como meta interna e P80 como compromisso é prática corrente e interpretação do autor, não norma.

  • Malcolm, D. G., Roseboom, J. H., Clark, C. E. e Fazar, W., Application of a technique for research and development program evaluation, Operations Research (1959): o PERT.
  • Kelley, J. E. e Walker, M. R., Critical-path planning and scheduling, Eastern Joint Computer Conference (1959): o CPM.
  • Flyvbjerg, B., From Nobel Prize to Project Management: Getting Risks Right, Project Management Journal (2006): previsão por classe de referência.
  • PMI, PMBOK Guide: gestão do cronograma do projeto.

Para continuar

Depois de planear, ver Critical Chain para proteger o prazo, ou voltar a Planeamento para o contexto completo. A relação entre prazo, custo e âmbito está no Triângulo do Projeto.

Atualizado em: 03/10/2026
